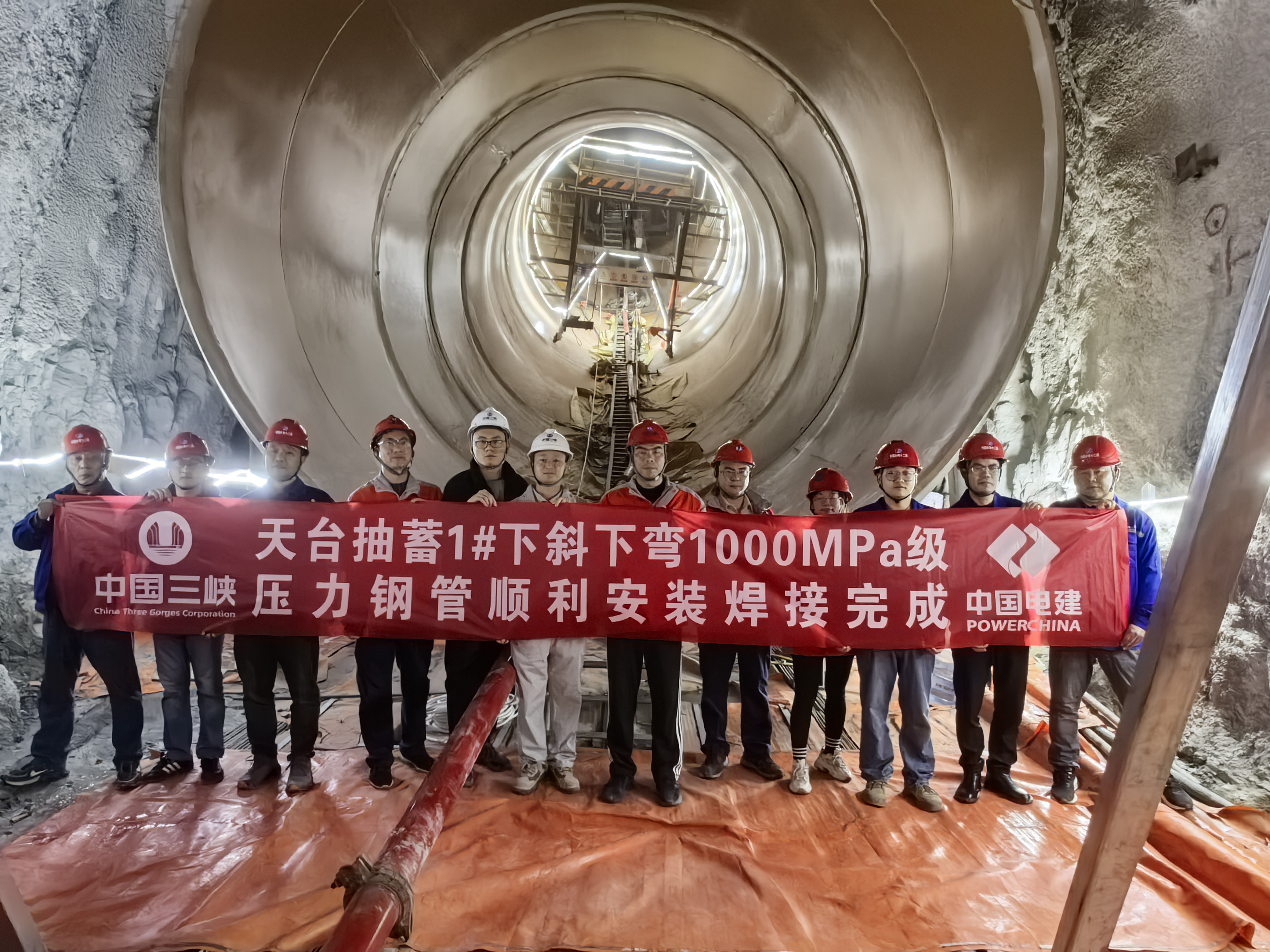

12月5日,国内最长引水斜井——浙江天台抽水蓄能电站1#引水下斜井下弯段1000兆帕级压力钢管安装焊接工作全部完成,标志着1000兆帕级超高强钢材质在国内首次成功规模化应用于抽水蓄能电站。 浙江天台抽水蓄能电站1#引水下斜井长483米,其中上弯段和直线段采用800兆帕级钢板衬砌,下弯段采用1000兆帕级钢板衬砌。从2024年10月26日首条1000兆帕级管节环缝开焊至12月5日最后一条1000兆帕级管节环缝第三方探伤合格,共历时41天。为在计划内完成焊接工作,项目团队攻坚克难,严格控制焊接工艺参数,所有焊缝一次验收合格率100%,顺利完成焊接工作。 1000兆帕级压力钢管安装焊接完成,标志着水电十二局已充分掌握1000兆帕级压力钢管安装技术及1000兆帕级压力钢管焊接环境处理技术,为电站2025年进行引水系统充排水试验打下了良好基础。下一步,水电十二局项目团队将高质量完成后续工作,为水电工程大规模推广应用1000兆帕级超高强钢夯实根基,朝着电站2025年实现首批机组发电目标稳步迈进。
