【重点报道】国网新源安徽桐城抽水蓄能电站地下厂房安装间顺利交面
来源:第二工程公司 作者:赵雨珂 摄影作者:王文涛 时间:2024年6月21日 文字大小:【

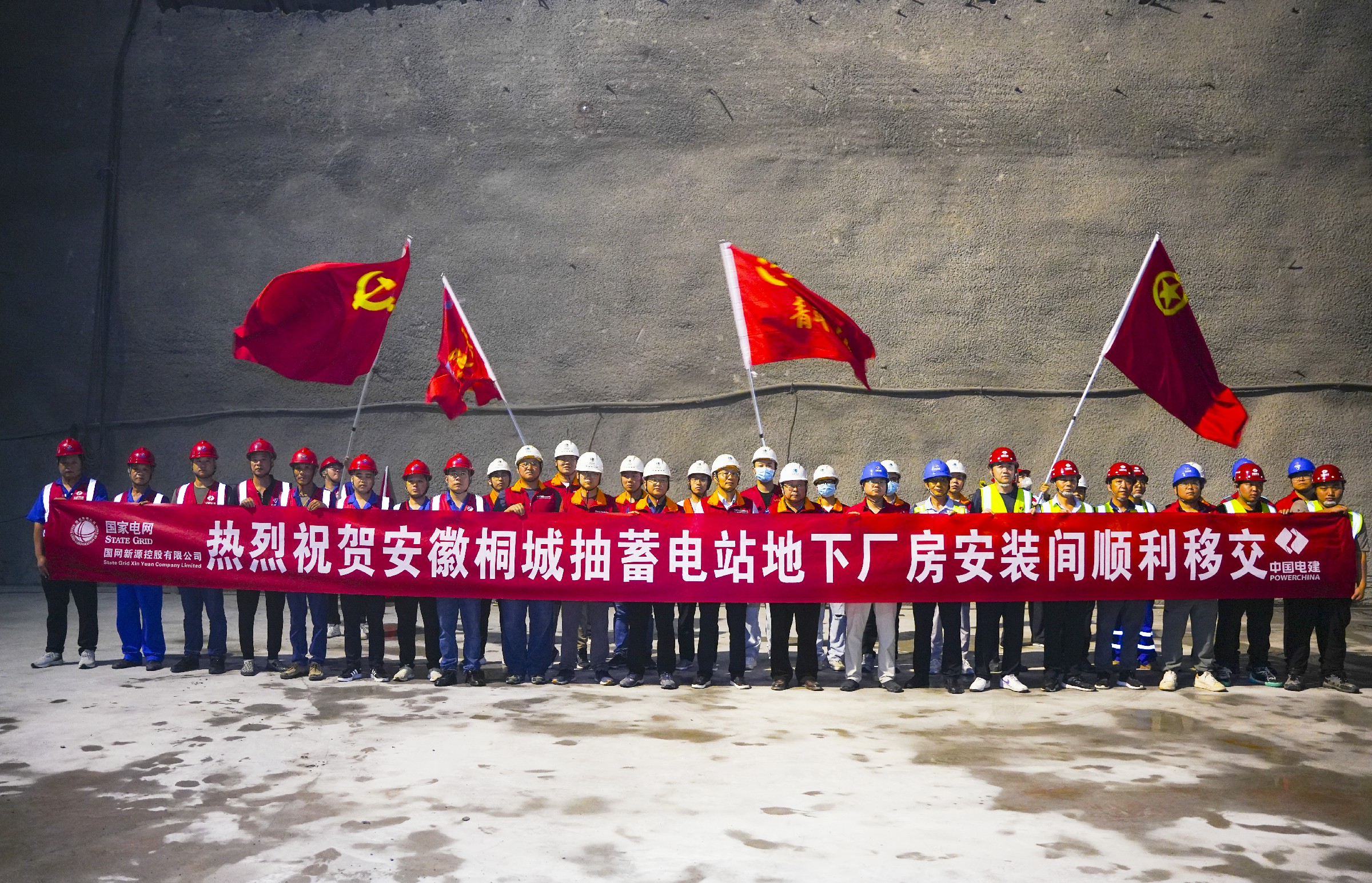

6月20日,公司承建的国网新源安徽桐城抽水蓄能电站地下厂房安装间作业面正式移交,标志着电站机电安装工程正式启动,较合同工期提前5个月。

安徽桐城抽水蓄能电站工程位于安徽省桐城市,是国家“十四五”规划能源建设重点项目,也是桐城市目前投资额最大的工程建设项目。本工程总装机容量1280兆瓦,共安装4台单机容量为320兆瓦的立轴单级混流可逆式水泵水轮发电机组,总投资为72.57亿元,属于Ⅰ等大(1)型工程。电站建成后,预计每年可节约标准煤11.6万吨,减排二氧化碳30万吨。

安徽桐城抽水蓄能电站主副厂房由主机间、安装间及副厂房组成,总长190米、宽28.25米、高60米,其中安装间位于主厂房第三层范围左侧端头,长45.5米、宽度26.75米,由两个定子工位、两个转子工位以及主轴工位组成。自地下厂房工程开工以来,桐城抽蓄项目部通过分层高度优化、出渣通道优化、边墙保护层开挖方式优化、支护参数优化等多项合理施工工艺优化,精心组织,超前谋划,助推地下厂房工程安全高效连续施工。

在地下厂房工程施工过程中,洞室群爆破安全是本工程安全控制的重难点,桐城抽蓄项目部结合洞室群各作业面爆破作业特点,制定了地下洞室群爆破警戒疏散机制,绘制了地下洞室群爆破警戒疏散示意图,建立地下厂房洞室群开挖爆破联动避炮机制,采用“警戒+通知+警告+撤离”方式,并在国网作经验交流推广应用。同时,桐城抽蓄项目部牢固树立“违章就是隐患,违章就是事故”理念,高标准打造了地下厂房无违章示范工区,施工管理规范化、作业安全标准化取得明显成效。

目前,地下厂房正在进行第Ⅶ层的槽挖施工,桐城抽蓄项目部将继续发扬“诚信、担当、共赢、感恩”的企业精神,秉持“创新、协调、绿色、开放、共享”的发展理念,全力以赴完成后续工程建设任务,矢志建设精品工程,助力公司进一步打响抽水蓄能电站建设拳头品牌。
